世界屋脊上的“中國基礎”力量——西藏帕孜水利樞紐主壩封頂紀實
來源:公司總部 作者:韓倩倩 攝影:洛雲飛 時間:2026-04-07

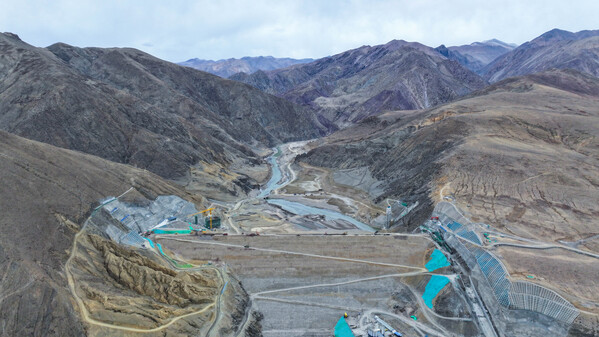

3月28日,海拔4300米的西藏日喀則昂仁縣,多雄藏布江畔寒風凜冽。當最後一車壩殼料填鋪壓實,一座108米高的大壩如豐碑般矗立在雪域峽谷。西藏帕孜水利樞紐工程主壩是世界海拔最高的超百米瀝青混凝土心牆砂礫石壩,也是公司紮根西藏30年來,爲這片土地獻上的又一份厚重的“中國基礎”答卷。

從2023年破土動工到此刻,800多個日夜,800餘名建設者在“生命禁區”裏與天争時、與地鬥險。他們用科技創新撕開困局,用社會責任溫暖邊疆,用鋼鐵意志迎戰風雪,用綠色理念守護江河,彙聚成一股不可阻擋的洪流,讓“不可能”變成“提前5個月”。

科技突圍破極限

帕孜工程的難,難在每一處。

這裏空氣含氧量隻有内地的40%,冬季最低氣溫零下19度,晝夜溫差超過20度,一年有效施工期僅4個月。更令人頭疼的是地質,大壩基坑深達26.5米,湧水如注;發電引水洞斜井段高差53.77米、坡度60度;高邊坡開挖103米,豎井斷面240平方米,深達88米。堿性骨料無法滿足生産需求,隧洞交叉作業頻繁,滲水嚴重……有專家曾感歎:“這種地形地貌,國内少有,世界罕見。”

“國内外都沒有成熟經驗可借鑒。”項目經理婁旭峰說。但公司的隊伍從來不怕“從零開始”。

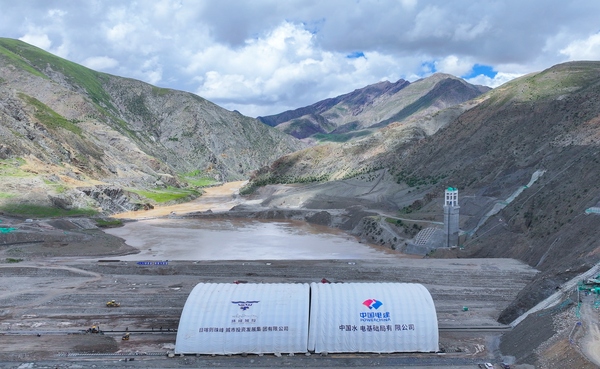

2025年3月,一項全國首例的技術在帕孜工地誕生——高海拔可移動式超大跨度氣肋膜倉。它像一頂巨大的“移動帳篷”,底部是預制模塊化基礎,固定在自研的軌道平台上,電機驅動著它在作業面來回移動。這項發明将大壩瀝青混凝土心牆填築從“露天作業”變爲“室内作業”,大風刮不走、雨雪落不進、寒氣凍不透。年有效施工期從不足4個月一下子延長到8個月以上。

“有瞭它,冬季也能幹,工期縮短瞭近一半。”項目副總工馬江飛摸著氣肋膜倉的骨架,眼裏閃著光。

與此同時,團隊自主研發超寬瀝青混凝土心牆入倉機,成功解決15米超深狹窄基槽内的填築難題。生态基流槽由鋼筋混凝土優化爲鋼闆混凝土箱涵,導流洞進口增加懸挑支撐模闆,深大集水滲井採用旋挖咬合樁成井技術,發電引水洞斜井段鋼管前置儲存技術……一個又一個“攔路虎”被技術利刃斬落馬下。

帕孜項目參建各方成立聯合創新工作室,立項《高海拔地區智能可移式氣肋膜倉結構研究》《基於BIM的數字化工程管理平台》10項科研課題完成率超過75%。BIM技術應用輔助技術交底、算量、碰撞檢測,讓安全、質量、進度管控如虎添翼。截至目前,項目已申報國家發明專利22項,授權發明專利7項;發表技術論文4篇;QC小組活動榮獲國家級一等獎2項,省部級一等獎2項。BIM應用成果獲西藏自治區三等獎1項,累計申報專利22項、軟件著作權2項,授權發明專利7項、發表國家級專刊論文4篇。成功本地化部署日喀則首台DeepSeek 70BR1模型服務器,實現水利知識準確問答,相關成果獲國家級專項賽三等獎4項,還有近30項專利技術正在提煉申報中。

這些創新不是紙上談兵。2025年6月,單月完成大壩填築68萬立方米——刷新公司在藏建設以來的單月最高紀錄。

“專家論證會開瞭10多次,每一項突破都來之不易。”婁旭峰說。但正是這些“來之不易”,讓帕孜工程一步步從圖紙走進現實。

責任擔當暖邊疆

帕孜水利樞紐是一座大壩,更是一座連心橋。

工程建成後,将灌溉4.28萬畝農田,緩解日喀則“糧倉”的春旱冬旱;電站裝機58兆瓦,基本解決周邊5個縣的冬季缺電問題;還能向昂仁縣城供應清潔飲用水。但對於公司而言,社會責任遠不止於此。

自1996年進藏以來,公司已承建60餘項國家和自治區重點民生工程。在帕孜,“富民興藏”被寫進每一天的日程。

“在家門口就業,以前想都不敢想。”當地農牧民次仁多吉如今在工地上開自卸車,一個月能掙6000多塊。項目部累計使用當地挖掘機、裝載機、自卸車等設備542台次,吸納當地用工893餘人次,爲地方創收。更長遠的是技能培訓——“實操實訓”班招收39名駐地學員,從“扛鐵鍬”到“看圖紙”,從“體力型”到“技能型”,他們的人生軌迹悄然改變。

真情幫扶,潤物無聲。傳統佳節,項目團隊給當地小學送去校服,贊助鄉村文體活動,慰問移民搬遷戶和孤寡老人,採購農副産品……投入不算巨大,卻讓藏族同胞記住瞭“水電基礎局”這個名字。

在昂仁縣波佳村掃清洪澇肆虐的隐患,在定日縣絨轄鄉處置堰塞高懸的險情,但凡哪裏有災情險情,都少不瞭水電基礎人的身影。最爲動人的一幕定格在2025年1月7日,定日縣發生6.8級地震突襲,震中海拔超過4300米。公司黨委第一時間召開抗震救災專題會,黨委書記楊銘欽親自挂帥,帕孜項目部聞令而動、向險而行,挖掘機、裝載機晝夜兼程,救援人員火速馳援、勇毅逆行。

“早晚零下15度,喝口熱水、吃口熱飯都是奢侈。”現場救援隊長周楠眼眶泛紅,“但看到老鄉的房子塌瞭,老人孩子在寒風中發抖,沒有一個人抱怨。大家心裏隻有一個念頭——快一點,再快一點。”

連續奮戰多日,項目部累計投入救援人員423人次、機械設備114台次,搭建帳篷152頂,安裝折疊闆房600間,完成房屋災損評估341戶,開挖排水渠6公裏。他們還在零下十幾度的寒夜裏,把軍大衣、取暖爐、幹牛糞送到受災群衆手中。

時隔不到一年,同樣的擔當再次上演。2025年11月1日至6日,昂仁縣遭遇曆史罕見的強降雪與持續低溫,出現當地有記錄以來的最低冰點溫度。措邁鄉——平均海拔4822米的偏遠牧區——主要道路被積雪覆蓋,路面結冰如鏡,多個村莊交通中斷,牧民生活與畜牧業生産受到嚴重威脅。帕孜項目部再次挺身而出,迅速組建搶險隊伍,調集5台專業設備組成救援車隊,連夜穿越265公裏險峻雪路,在淩晨兩點抵達災區。隊員們顧不上休息,連夜勘察、制定方案,天不亮就投入搶通作業,全力打通交通“生命線”,確保救援生活物資和飼草運輸暢通。

從抗震救災到抗擊雪災,“中國基礎”的旗幟始終飄揚在群衆最需要的地方。一座大壩,不僅要蓄水發電,更要溫暖人心。帕孜工程用行動證明:央企的“國之大者”,就藏在每一次救援裏,藏在每一次技能培訓中,藏在藏族同胞的笑臉上。

風雪堅守鑄脊梁

如果說科技創新是利刃,社會責任是情懷,那麽團隊堅守就是帕孜工程的脊梁。

2024年5月9日,導截流決戰日。多雄藏布江水奔騰咆哮,龍口水深、流速快、落差大,抛填石料達2萬立方米。外界一度斷言:“這個節點不可能如期實現。”

那一天,婁旭峰站在導流洞口,眼睛死死盯著最後一方石料入水。當江水被成功攔截,這位幹瞭21年水利的硬漢,淚水奪眶而出。“那段時間,婁總的頭發白瞭很多。”同事們看在眼裏,疼在心裏。

爲瞭這一天,項目團隊放棄瞭“一年兩休”,放棄瞭三個春節。800多名建設者冬季不停工,在零下20多度的嚴寒中,臉頰紫得像茄子,嘴唇幹裂出血,腿腳浮腫得穿不上鞋,卻沒有一個人當逃兵。

“每個人都有一顆長途旅行的種子,而我,用理想澆灌它。” 這句話,是婁旭峰年輕時寫下的,也成瞭這支團隊的精神注腳。

2005年,他從鐵道工程專業畢業,被分配到深圳大亞灣核電站防滲牆工程。專業不對口,他從零學起:白天蹲守工地,晚上挑燈夜讀,半年後掌握瞭全套施工工序。20年間,他從深圳到四川武都,從西藏雅砻到阿裏某水庫,再到帕孜——每一個工地都是“硬骨頭”,每一次他都沖在最前面。

在雅砻水庫,爲瞭讓兄弟們吃口熱乎的飯菜,他經常拖著疲憊的身軀,下班後爲團隊做飯。在帕孜工地導流工程施工期間,技術管理人員晝夜堅守在導流洞内,親自扛鋼筋、搬材料,沒有人計較分内分外。黨旗在高原飄揚,33名黨員組成的聯合黨支部與當地農行、公安局聯建共建——銀行上門辦卡,民警駐點值班,工友們心裏踏實瞭。

2023年11月,導流洞貫通,比計劃提前14天。那天,工地上歡呼聲震落瞭岩壁上的冰碴。2024 年 5 月,順利實現導截流目标,爲工程全面推進築牢關鍵根基;2025年3月,氣肋膜倉首次運行,全國首例的榮耀讓所有人熱淚盈眶。今年3月28日,大壩封頂,提前5個月——當最後一車壩殼料壓實,項目辦公室主任洛雲飛望著眼前這座大壩,笑著說:“三年瞭,看著它一天天長高,就像看著自己的孩子長大。今天封頂,心裏特别踏實,特别自豪。”

沒有豪言壯語,隻有日複一日的堅守。帕孜工程的每一米高度,都是用血汗澆築的。

綠色守護踐初心

雅魯藏布江是西藏的母親河,多雄藏布是她的支流。這裏的每一滴水、每一棵草都極其珍貴,也極其脆弱。“綠水青山就是金山銀山”——這句寫在工地圍擋上的話,不是口号,而是鐵律。

污水,一滴不外排。項目部引進一體化污水處理設備,生活污水淨化後達到三類水質,用於降塵、澆灌綠植。工地出入口設置瞭節水型循環水洗車系統,智能噴淋按需調節,絕不浪費一滴水。廢料,一樣不白扔。碎磚塊、廢石料、水泥殘渣分類存放,能回用的回用,不能回用的集中清運。廚餘垃圾與拉孜縣垃圾填埋場簽訂協議,定期拉走,絕不污染高原淨土。生态修複,創新先行。傳統防塵網被抛棄,取而代之的是生态土袋人工植草和仿真綠葉網苫蓋。風沙被鎖住瞭,山坡上還長出綠草。項目部在工區種下雲杉、雪松、藏青楊,用再生水澆灌。能源,向太陽借光。多模塊太陽能集中供熱系統爲辦公生活區提供熱源,大幅減少對柴油、煤炭的依賴。碳排放降瞭,高原的天更藍瞭。

“生态環境脆弱,我們得像保護眼睛一樣保護她。”項目安全總監任才讓旦主說。帕孜的生态實踐,不僅守護瞭雪域高原的碧水藍天,更爲高海拔地區重大工程建設蹚出瞭一條綠色新路。

從1996年到2026年,公司在西藏整整30年。60餘項重點民生工程,像一串明珠散落在雪域高原。旁多、雅砻、卓玉、拉洛、帕古……每一個名字背後,都有一群水電基礎人的青春與汗水。
